Формирование временного буфера

В хороший план проекта должна быть заложена определенная степень устойчивости к возникающим рискам. Так как риски приводят к задержкам в исполнении работ, то устойчивость к рискам подразумевает в первую очередь возможность начать исполнение некоторых задач позже даты, указанной в плане, и при этом закончить проект в срок.

Если у задачи можно перенести дату начала на более поздний срок или увеличить длительность, значит, она не является критической. Поэтому чем меньше в плане проекта критических задач, тем больше он подготовлен к возникающим рискам. Если план состоит только из критических задач, то он вряд ли будет выполнен в срок, поскольку в таком плане любая задержка приводит к смещению даты окончания проекта. В зависимости от стандартов планирования, принятых в организации, в плане проекта должен быть определенный процент некритических задач.

Для анализа существующего в плане временного резерва удобно воспользоваться представлением Gantt Chart (Диаграмма Ганга) и таблицей Schedule (Календарный план), в которой отображается информация о существующем временном запасе. Для того чтобы эта же информация отображалась и на диаграмме, настроим ее с помощью мастера Gantt Chart Wizard (Мастер диаграмм Ганта).

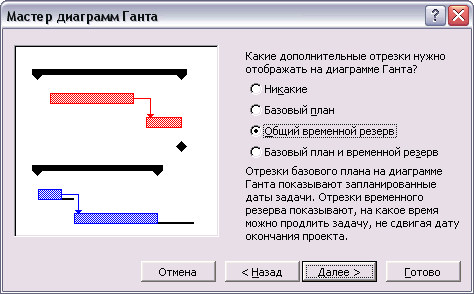

На первом шаге мастера (определение типа информации для отображения на диаграмме) выберем переключатель Custom Gantt Chart (Настроить диаграмму Ганта). На следующем шаге выберем переключатель Yes ( Да) для отображения информации о критических и обычных задачах разными способами. После этого пропустим все диалоговые окна с настройками цветов отрезков и дойдем до пятого, в котором определяются типы дополнительных отрезков, отображаемых па диаграмме (рис. 16.25, файл 15.mpp).

Выбираем дополнительные отрезки для отображения на диаграмме Ганга

Рис. 16.25. Выбираем дополнительные отрезки для отображения на диаграмме Ганга

В этом диалоговом окне выберем переключатель Total slack (Общий временной резерв). Данные о существующем у задач резерве будут отображаться в виде тонких отрезков. На образце в области предварительного просмотра видно, что временной резерв может быть только у обычных задач (они более темные), поскольку у критических его не бывает. Теперь самые важные настройки завершены и можно нажать кнопку Finish (Готово) прямо в этом диалоговом окне. Представление настроено, и можно начать работу с временным буфером (рис. 16.26, файл 15.mpp).

Данные о временном резерве отображаются в таблице и на диаграмме

Рис. 16.26. Данные о временном резерве отображаются в таблице и на диаграмме

Таблица Schedule (Календарный план) содержит несколько колонок, с помощью которых можно определить степень устойчивости к рискам как расписания проекта в целом, так и его отдельных задач. В колонке Total Slack (Общий временной резерв) содержится информация о времени, на которое исполнение задачи можно отложить, чтобы длительность проекта не изменилась. Колонка Free Slack (Свободный временной резерв) содержит информацию о времени, на которое можно отложить исполнение задачи, чтобы не задерживать последующие задачи. A в колонках Late Start (Позднее начало) и Late Finish (Позднее окончание) содержатся самые поздние даты, когда можно начать и окончить задачу, чтобы не изменить дату окончания проекта.

ВНИМАНИЕ

Поле свободного временного резерва или общего резерва обычно содержит значение от нуля и больше. Если общий временной резерв задачи равен нулю,то она является критической (Если не изменены стандартные настройки (см. раздел «Анализ критического пути проекта»). Однако при расчете временного резерва учитываются крайние сроки задачи и ограничения (см. пример ниже), поэтому если окончание задачи запланировано позже крайнего срока, то ее временной резерв будет отрицательным. Это значит, что ее не только нельзя отложить, а наоборот, надо ускорить. Если хотя бы у одной задачи проекта временной резерв меньше нуля, то временной резерв всего проекта (суммарной задачи проекта) также будет меньше нуля.

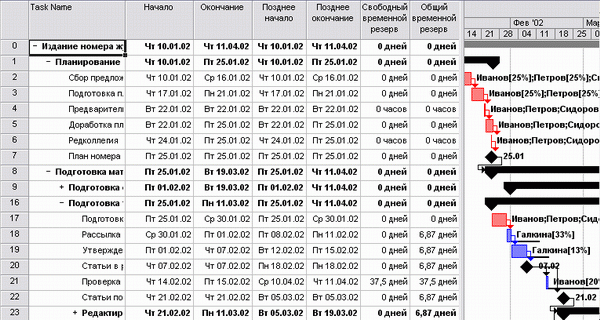

На диаграмме информация об общем временном резерве задачи (Total Slack) отображается с помощью тонких отрезков. Например, у задачи 21 на рис. 16.26 (файл 15.mpp) значение поля Total Slack (Общий временной резерв) составляет 31,87 дня, и рядом с отрезком, обозначающим задачу, расположен тонкий отрезок такой же длительности.

MS Project рассчитывает общий и свободный временной резерв задачи, исходя из ее ограничений и положения в плане проекта. В нашем примере, исходя из положения задачи Проверка состояния статей в плане проекта, временной резерв составил больше 30 дней, хотя на самом деле эта задача должна быть выполнена за несколько дней до начала задачи Статьи поступили в редакцию, начинающейся 21.02.02. Поскольку мы не указали такое ограничение, программа рассчитала резерв неправильно. В файле 16.mрр мы указали в качестве крайнего срока окончания задачи Проверка состояния статей дату 18.02.02, и временной резерв сразу уменьшился до 1,87 дня.

После того как вы просмотрите файл проекта и убедитесь, что временной резерв у каждой задачи соответствует действительности, нужно попытаться найти в проекте несбалансированности. Например, может оказаться, что у одной пз фаз слишком большой резерв, а у другой его нет или он вовсе отрицательный. В таком случае стоит перенести часть задач из фаз с маленьким резервом в те, где он значительно больше.

В плане не должно быть задач или фаз с отрицательным резервом, потому что наличие таких задач свидетельствует об ошибках в плане проекта. Отрицательный временной резерв может образоваться, если задача заканчивается после крайнего срока или если нарушены даты ограничений у соседних с ней задач. Чтобы быстро найти задачи с отрицательным резервом, можно отсортировать таблицу по убыванию по полю Total Slack (Общий временной резерв).

Если задачи с ограничениями имеют предшественниц, заканчивающихся слишком поздно для того, чтобы ограничение было удовлетворено, у последующих задач образуется отрицательный резерв. Чтобы задачи с ограничением и с отрицательным резервом помещались в расписании в соответствии со связями, а не с датами ограничений, в диалоговом окне Options (Параметры) на вкладке Schedule (Планирование) нужно сбросить флажок Tasks will always honor their constraint dates (Для задач всегда соблюдаются заданные для них даты).

Добавить резерв на задачи критического пути можно, увеличив их длительность или вставив задачи-буферы. Тогда при выполнении проекта длительность буферов нужно будет уменьшать, и после завершения проекта их длительность будет равна нулю.

Если резерв задач можно огранизовать с помощью таблицы, то временной резерв проекта можно определить с дополнительных индикаторов. Например, можно запланировать закончить проект раньше реально нужного срока. Или же, как мы сделали, добавить крайний срок на последнюю задачу плана. В таком случае время между окончанием задачи и ее крайним сроком и будет временным резервом проекта.
