Персональное время работы

По умолчанию в MS Project считается, что все сотрудники работают по основному календарю проекта (выбранному при определении проекта, см. раздел «Рабочее время»). Но часто отдельные сотрудники или даже целые отделы имеют собственный календарь.

Например, в издательстве отдел предпечатной подготовки работает круглосуточно, поскольку машины, готовящие типографские пленки, работают очень долго и подготовка пленок для номера журнала займет слишком много времени, если будет осуществляться в стандартное рабочее время. Поэтому в нашем проекте (файл 2.mpp) мы создали отдельный календарь (см. далее в разделе «Календарь задачи») с именем Отдел предпечатной подготовки, и все ресурсы, работающие в этом отделе, будут работать по этому календарю.

Для определения рабочего времени, по которому работает ресурс, а также его личных рабочих и выходных дней предназначена вкладка Working Time (Рабочее время) в диалоговом окне сведений о ресурсе (рис. 12.3). Выбор календаря осуществляется с помощью раскрывающегося списка Base calendar (Базовый календарь). Кроме того, на вкладке расположен календарь, в котором можно настроить особый режим работы для выбранного ресурса аналогично тому, как мы настраивали особый режим работы в проектном календаре (см. раздел «Рабочее время»).

Определение рабочего времени ресурса

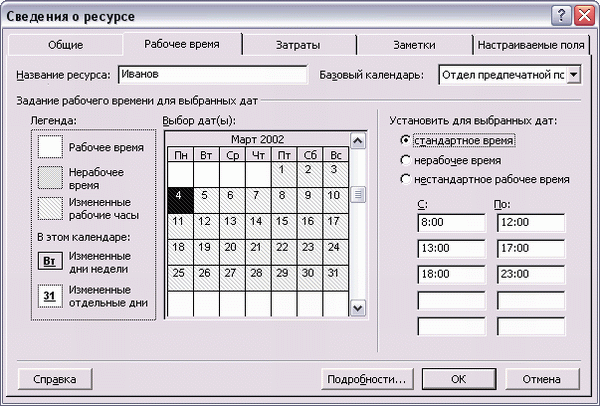

Рис. 12.3. Определение рабочего времени ресурса

Например, на рис. 12.3 мы устанавливаем рабочее время для сотрудника отдела предпечатной подготовки Борисова. Соответственно, в качестве базового выбран календарь Отдел предпечатной подготовки. Если после этого выбрать один из рабочих дней календаря, то справа от него можно просмотреть рабочее время: с 8 до 12, с 13 до 17 и с 18 до 23.

Так же, как и при настройке общего календаря, можно выбрать любой из диен и сделать его внеурочным выходным пли рабочим, причем эти настройки будут распространяться только на выбранный ресурс. Кроме того, можно установить для выбранного ресурса особый временной режим работы в течение дня, например, если сотруднику в один из дней нужно уйти с работы раньше обычного.

ПРИМЕЧАНИЕ

Выбрать базовый календарь ресурса можно и в таблице Entry (Ввод), в раскрывающемся списке Base Calendar (Базовый календарь). Особенно удобно использовать таблицу, если вам нужно назначить особый календарь нескольким сотрудникам: выбрав его в одной ячейке таблицы, вы можете быстро перенести его в другие с помощью копирования.

Как вы могли заметить, возможности личного календаря пересекаются с возможностями настройки доступности ресурса. Например, недоступность сотрудника можно ввести в программу с помощью таблицы с информацией о доступности, а можно создать ему внеурочный выходной день в личном календаре. И в том и в другом случае MS Project сообщит вам об ошибке планирования, если вы захотите выделить этого сотрудника на выполнение работ в этот день.

После того как информация о личных календарях введена в план проекта (файл 2.mрр), можно переходить к следующему этапу — назначению ресурсов на задачи, то есть определять, какие задачи выполняет тот или иной ресурс или какие ресурсы выделены на выполнение той или иной задачи.

СОВЕТ

Удобный способ быстро обнаружить дни, в которые ресурсы работают по нестандартному расписанию, предлагает диаграмма Calendar (Календарь). Для этого в настройках временной шкалы календаря нужно выбрать календарь нужного ресурса и определить, каким цветом на календаре должны выделяться нестандартные дни (подробнее см. в разделе «Форматирование шкалы времени»).
