Создание назначений

Для выбора ресурсов, обеспечивающих выполнение задач, удобнее всего воспользоваться представлением Task Usage (Использование задач), принципы работы с которым мы рассматривали в разделе «Диаграмма использования задач». Для создания назначения нужно дважды щелкнуть на задаче в списке и в открывшемся диалоговом окне сведений о задаче выбрать вкладку Resources (Ресурсы). (В MS Project есть и дополнительные средства создания назначений, которые мы рассмотрим позднее).

Диалоговое окно выравнивания загрузки ресурсов

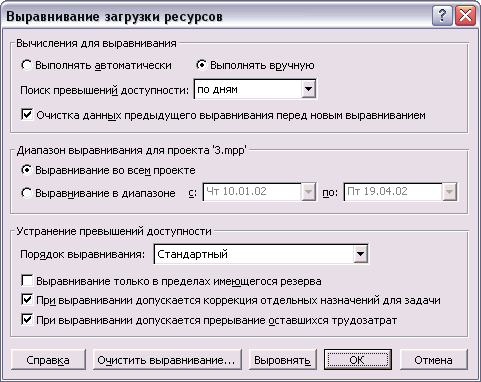

Рис. 12.4. Диалоговое окно выравнивания загрузки ресурсов

Вкладка содержит таблицу, состоящую из двух колонок (рис. 12.5, файл З.mpp), в одной из которых, Resource Name (Название ресурса), указывается название задействованных ресурсов, а во второй, Units (Единицы), — сколько ресурсов выделяется на задачу.

Назначение ресурсов на выполнение задачи

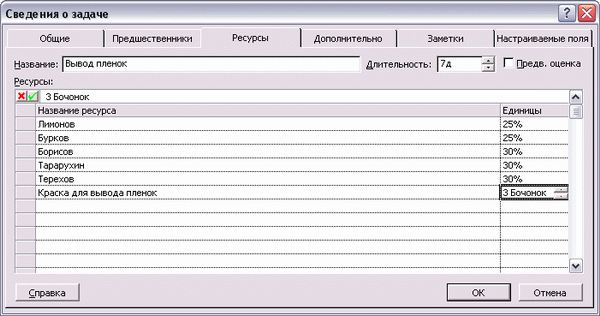

Рис. 12.5. Назначение ресурсов на выполнение задачи

Нематериальные ресурсы измеряются в процентах или десятичных числах, где под 100%, или 1, понимается полная задсйствованность ресурса в выполнении задачи (сотрудник будет заниматься ею полный рабочий день). Например, на рис. 12.5 на задачу выделены ресурсы в объеме от 25% до 30%. Это значит, что каждый день на протяжении длительности задачи (7 дней) сотрудники будут тратить на нее от 2 до 2,6 часа.

СОВЕТ

Назначать ресурсы можно с помощью таблицы, выбирая ресурсы в поле Resource Names (Названия ресурсов). Если потянуть мышью за квадрат в углу ячейки, то можно скопировать ее значения в соседние. Благодаря этому можно быстро назначить ресурс на исполнение нескольких задач. Эта возможность полезна при назначении ресурсов на повторяющуюся задачу.

Если же назначается материальный ресурс, то в поле Units (Единицы) вводится число, соответствующее единицам измерения данного ресурса. Например, на рис. 12.5 для выполнения задачи Вывод пленок нужна Краска для вывода пленок. Ее количество измеряется в бочонках, как мы указали в поле Material Label (Единицы измерения материалов) для этого ресурса, и поэтому в назначении мы определим число бочонков.

После того как назначения созданы, программа определяет материальные затраты и трудозатраты каждого из ресурсов для выполнения задачи и планирует распределение этих затрат в каждый из дней на протяжении всей ее длительности. Подробное распределение затрат по дням отражается в представлении на рис. 12.6.

Распределение затрат после назначения ресурсов на задачу

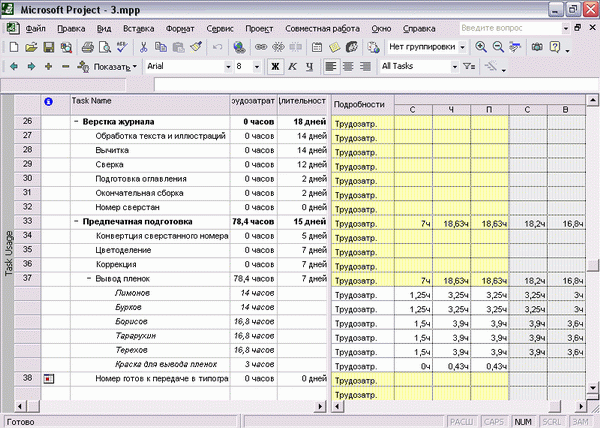

Рис. 12.6. Распределение затрат после назначения ресурсов на задачу

Планируя при создании назначения нагрузку сотрудников и расходы материалов, MS Project ориентируется на определенные свойства задач и назначений, которые мы еще не рассматривали. Чтобы понять, какие факторы влияют на логику работы MS Project при определении назначений, рассмотрим эти свойства.
